Q.石木ダム建設事業の進捗は、どれくらいですか?
  【事業費】

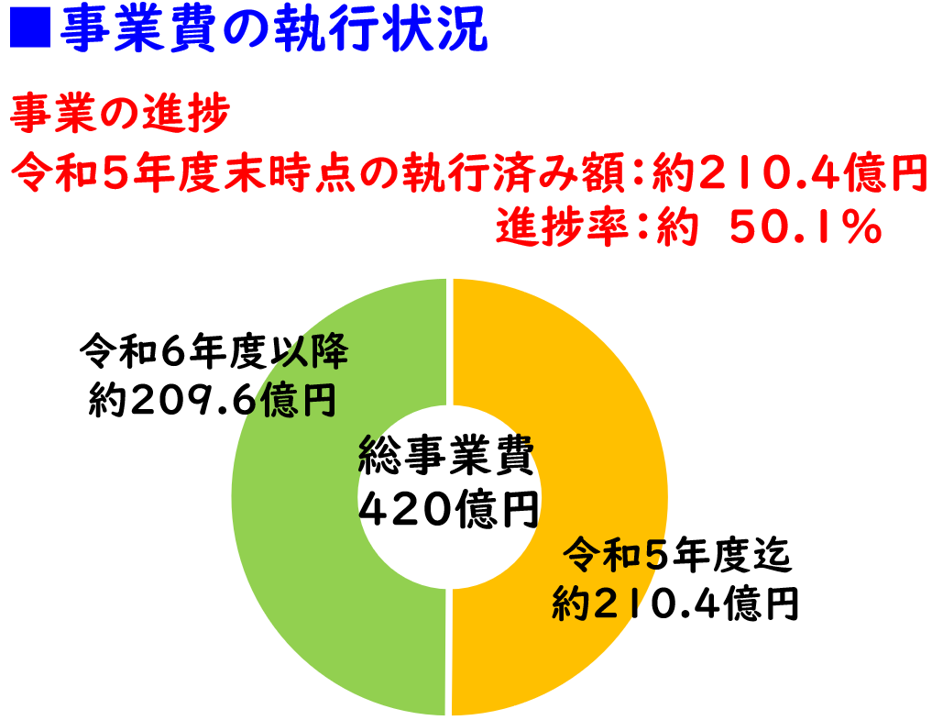

     令和5年度末時点での事業進捗率は、予算執行ペースで約50パーセントになります。

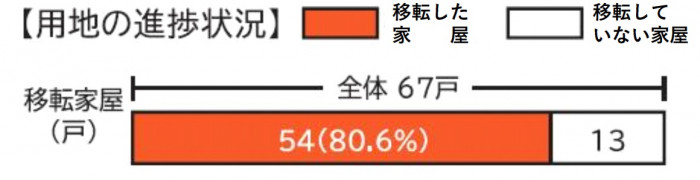

【用地】
   土地収用法に基づき収用した土地を含め全用地の所有権を取得していますが、事業に反対
  されている一部の方からは、未だに移転にご協力いただけていない状況にあります。
			このページの掲載元
- 石木ダム建設事務所
- 郵便番号 859-3605
 長崎県 東彼杵郡 川棚町 百津郷394番地2
- 電話番号 0956-82-5109
- ファックス番号 0956-83-2944
